南水北調總干渠下穿地鐵1號線五棵松車站
南水北調總干渠下穿地鐵1號線五棵松站工程是國內首次大口徑有壓輸水管線穿越城市軌道交通干線,采用直徑4m雙線暗涵垂直下穿地鐵車站,暗涵位于地鐵車站下方3.7m位置。
該項目在卵石地層采用長管注漿加固技術,將地鐵車站的沉降變形控制在5mm以?xún)?nèi),保證了地鐵的結構安全及運營安全。
鄭常莊電力隧道穿越地鐵1號線萬壽路車站
鄭常莊電力隧道屬于鄭常莊熱電廠至八里莊變電站110KV電力隧道工程。隧道沿萬壽路西側道路紅線下穿地鐵1號線萬壽路車站,為內徑3m的小型盾構隧道。
該工程采用內直徑3.0m小型盾構隧道型式,隧道斷面小,至既有地鐵結構距離遠,在深埋條件下穿越卵礫石土層,施工安全風險小,對既有地鐵結構擾動小,是既有地鐵結構安全和運營安全的有利保障。該工程也開創了小型盾構隧道成功下穿既有地鐵的先例。
北京萬壽路電力隧道穿越地鐵工程
萬壽路電力隧道為鄭常莊熱電廠至八里莊變電站110KV電力隧道沿萬壽路西側紅線穿越地鐵1號線的一段,南北向下穿復興路及地鐵1號線萬壽路車站,長約300m,結構型式為內徑3m的小型盾構隧道,襯砌為250mm厚鋼筋混凝土管片。隧道南端設置始發井,北端設置接收井,緊鄰復興路南側設置中繼井,為該段隧道最低點。隧道覆土厚度最小13m,最大26m。盾構機穿越地層均為卵礫石地層,無地下水影響。在該電力隧道工程設計階段,地鐵十號線二期路由方案也沿萬壽路下穿地鐵1號線萬壽路車站,并在該路口設置有車站。為給十號線車站風道、出入口結構預留空間,電力隧道向下加大埋深,其最低點埋深達到29.5m。而下穿既有地鐵車站時兩結構間最小凈距也達到了11m。
北京市團結湖220KV電力隧道穿越地鐵工程

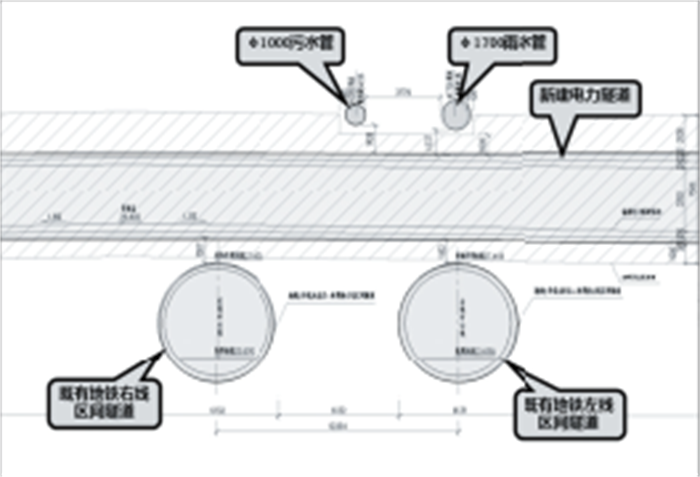

“朝陽至團結湖220kV送電”工程是北京東部城區連接現狀朝陽500kV變電站至新建團結湖220kV變電站的電纜工程。為滿足電纜敷設要求,本工程需新建4段電力隧道。其中沿青年路東紅線附近敷設的電力隧道在南北向穿越朝陽北路的同時穿越現狀地鐵6號線青年路車站。穿越地鐵段電力隧道長401.503m,采用盾構隧道型式,為內直徑3.5m圓形斷面,襯砌采用預制鋼筋混凝土管片,厚250mm,環寬1200mm。本段盾構隧道縱坡0.5%,北高南低,隧道外底最小埋深約27.047m,最大埋深約29.075m。北端設計起點與同斷面盾構隧道銜接,南端設計終點設置4#檢查井(與地鐵結構平面距離約112.99m)。盾構隧道下穿既有地鐵車站,至地鐵車站底板最小凈距為6.667m,距其基坑圍護樁樁底最小凈距1.50m。電力隧道下穿C出入口時,距出入口底板最小凈距10.133m,距其基坑圍護樁樁底最小凈距4.27m。盾構機掘進方向由南向北,始發井和接收井均不在設計范圍內。本工程土建部分投資額為4530.48萬元。建設單位為北京電力公司,代建單位為北京電力經濟技術研究院。本工程于2015年5月開工,于2016年2月完工,2016年6月通過竣工驗收。
北京市昌平—八家220KV送電工程
昌平~八家220kV送電工程上清橋~電纜小間段電力隧道工程沿昌平路(八達嶺高速)、清河鎮東路及南馬坊西路敷設,起點為北五環上清橋立交橋區的既有電力隧道甩口處,終點至永泰東里一號路北側電纜小間附近,全長2631.481m,采用2.6m×5.1m淺埋暗挖復合襯砌上下雙層斷面,最小埋深2.9m,最大埋深25.15m。隧道沿途穿越較多重要建、構筑物,包括下穿上清橋立交匝道路基、上清橋立交匝道高架橋,側穿上清立交北天橋,下穿清河及南水北調輸水隧洞,上穿地鐵8號線永泰莊站~林萃橋站區間盾構區間隧道。隧道共設15座豎井,10座豎井設地面風亭。沿線還緊鄰一些重要既有建筑物(高層房屋)等。本工程總投資約2.5億元,建設單位為北京電力經濟技術研究院。因本工程穿越地鐵,故穿越地鐵段由我院?jiǎn)为?dú)進行專項設計,其余段為與北京電力經濟技術研究院合作設計。
北京東外斜街跨北環水系框架橋穿越地鐵機場線工程
東直門外斜街工程屬于東直門交通樞紐市政配套項目,北環水系為新挖河道,東外斜街采用框架橋結構型式跨越北環水系。該框架橋?yàn)?1.5m-11.5m兩孔箱涵,箱涵下方有機場線區間隧道。為保證框架橋施工期間機場線的運營安全,經方案研究,決定采用頂進施工技術。工程于2013年6月竣工,施工引起的地鐵機場線上浮變形僅為0.4mm。本工程將國鐵上普遍采用的頂進工法應用在過軌工程中,在國內尚屬首例。
北京崇文門熱力隧道下穿地鐵2號線工程
新建熱力隧道采用淺埋暗挖工法緊貼下穿地鐵區間,結構為平頂直墻雙洞斷面,隧道頂板緊貼地鐵結構底板墊層。下穿地鐵開挖前,設置注漿工作室,對地鐵結構下方施工影響區的土體進行預注漿加固,隧道開挖架設鋼格柵時,在初襯結構內安裝千斤頂裝置,根據地鐵實時變形監測數據,適時調整千斤頂頂力。在該項目首次實現了地鐵列車不限速運行的目標,也是千斤頂工藝在穿越既有線工程中的首次創新應。
北京北苑東路下穿城鐵頂進涵及城鐵便線工程
根據規劃路由,北苑東路需下穿地鐵13號線及國鐵京包線。北苑東路下穿地鐵及國鐵路段采用10m-12.5m-12.5m-10m四孔箱涵結構型式。經多方案研究,最終選定便線頂進方案,即在穿越節點北側為13號線修建臨時便線,待13號線改移至便線上運營后,將預制的北苑東路箱涵從國鐵側一次頂進到位,之后再將13號線移回原線位,拆除臨時便線。本項目在不影響地鐵13號線運營的條件下成功撥接碎石道床地面線,在國際城市軌道交通領域尚屬首例。
